Tein kierroksen Iso-Britanniaan yhdessä markkinointikoneistomme kanssa. Tavoitteena oli selvittää, mitä siellä tapahtuu.
Yritysvierailujen jälkeen voi todeta, että ei se mikään Onnela ole. Mutta paljon siellä tapahtuu.
Matka alkoi Birgminhamista, jatkuen Lontoon kautta Leedsiin.
Kaikissa paikoissa oli hahmotettu tietomallinnuksen merkitys, Level 2 tason suunnittelu oli tiedossa ja Level 3 tasoa pelättiin / ihmeteltiin.
Kokonaisuudessaan minulle jäi kuva, että tilanne siellä on kenttätasolla kohtalaisen sama kuin Suomessa. BIM on laajasti hyväksytty, toisaalta siellä ei ole mahdollisuutta olla hyväksynmättä, johtuen valtion painostuksesta / panostuksesta.
Suunnittelijoilla tuntuu olevan homma hallussa, ymmärtävät että tietomallinnus on jotain erilaista kuin normaalien kuvien tuottaminen.
Energia-asiat olivat pinnalla, Energiatodistus (EPC) oli heillä hittituote -> miten se tehdään dynaamisen laskennan kautta? Tuntui olevan paljon monimutkaisempi systeemi kuin Suomessa. Valittivat myös, että Energiaministeriö muuttaa sääntöjä vuosittain... (jotenkin tuttua?)
COBie oli kentällä ihmetyksen kohde, sillä ne organisaatiot jotka tajusivat jotain FM.stä, eivät tajunneet miten COBie sitä hyödyttää. Käytännössä sain fiiliksen, että COBie Excelit tehdään, koska se on tilattu. Minulle jäi epäselväksi, käyttääkö sitä tietoa kukaan. Veikkaan, että ei käytä.
Eniten miellytti yksi kommentti; "Kuka kertoo, mitä COBien sisällä pitää olla". Minunkin mielestä sisältö pitää käydä läpi tapauskohtaisesti, ei voi olla tilannetta että "Laitetaan kaikki tieto Exceliin"...
UK:lla on niin nuori kulttuuri tietomallinnuksen piirissä, että heille Revit=BIM. Autodeskin kaverit ovat hoitaneet homman hienosti. IFC on tiedossa isommissa firmoissa, mutta se on sivuroolissa, koska "kaikilla" on Revit. Se on BIM; se, mitä tilaajat tilaavat... never ending story.
Oli hieno olla maailman johtavassa rakennusten tekniikkaa suunnittelevassa toimistossa juttelemassa MEP BIM Development Managerin kanssa, jolla oli visio hallinnassa. Ja hän myös toteutti sitä; legendaarinen lause: "If this does not go through, I do not have a job after a six months". kaikista hienointa oli se, että juttu mitä kaveri yritti saada sisään firmaan, oli keksitty Granlundilla jo 2000 luvun alussa Hännisen, Jokelan ja Laineen toimesta. Pikkuisen hyödynnettiin myös Kiviniemen väitöskirjaa Stanfordista. Ja se idea toteutettiin myös Roomex -nimiseksi softaksi ~2005.
Periaate (laajennettu Roomex):

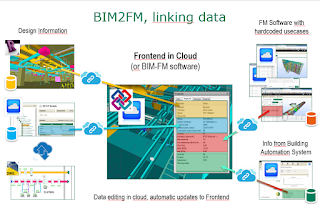

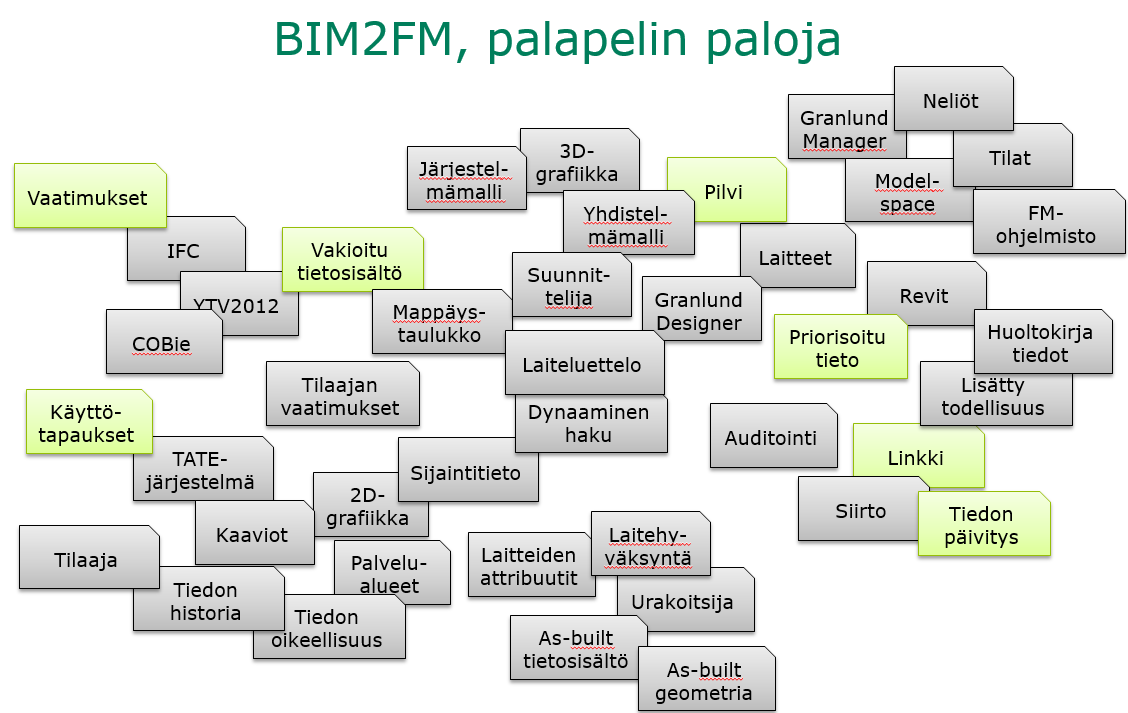

Tilatyypille annetaan vaatimuksia, esim. ilmamäärät neliöpohjaisesti-> linkitys ARK tilaan -> palvelualueet kasaan -> simulointien lopputuloksen kiinni tilaan -> niiden perusteella suunnittelijan arvot tilaan -> tietojen keräys palvelualueittain -> ilmamäärät/nestevirrat -> laiteluettelo -> urakoitsijahyväksyntä -> as-built tiedot -> mitatut tiedot -> BIM2FM alkaa
Toisella tavalla ilmaistuna:
Toimistokoppi 2 l/s m2 -> 301TK01 -> 23,8 l/s-> 25 l/s -> 3.4 m3/s -> LP 0,77 l/s, P 0,77 l/s, FV 0,96 l/s, JP 1,3 l/s, FV 1,3 l/s. -> Kiina xxxzzz -> hylätty -> Recair zzzxxx, OK -> tiedot kannassa -> säätömies; 26 l/s, suunnittelija; OK, koneen ilmavirta 3,35 m3/s; OK
Näin meillä on tiedot tallessa vaatimuksista ylläpitoon.
Yhteenvetona; firmat missä kävimme, ymmärsivät ym. skenaarion. Mutta heidän toimintakulttuuri ei käsitellyt ylläpitomaailmaa juuri ollenkaan.
Sama tilanne on mielestäni myös Suomessa. TATE-suunnittelutoimistoilla ei ole rajapintaa FM toimintaan, joten heidän näkemys rajoittuu vain rakentamisaikaan.
Kuten myös meiltä suunnitelmia tilaavien osapuolten näkemys.
Viikon kuva:
